一般国道5号 共和町 上ビラ川橋橋脚工事
工期 | 令和6年5月8日~令和7年3月19日 |
---|---|
工事概要 |
橋梁下部 RC橋脚工(P3) 作業土工 一式 場所打杭工 杭径1.2m 杭長7.0m 杭本数16本 一式 橋脚躯体工 V=788.0m3 一式 仮設工 一式 工事用道路 308m 作業ヤード造成 2550m2 |
コメント |

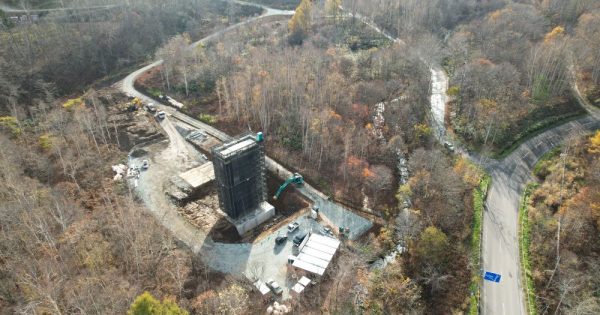

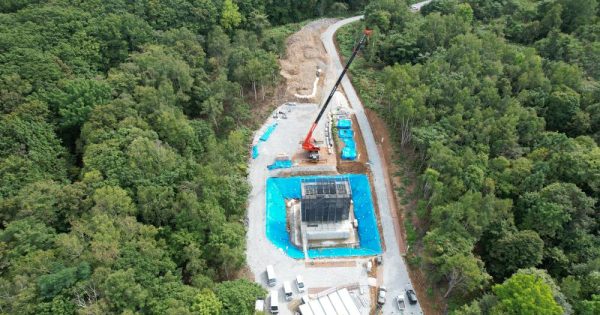

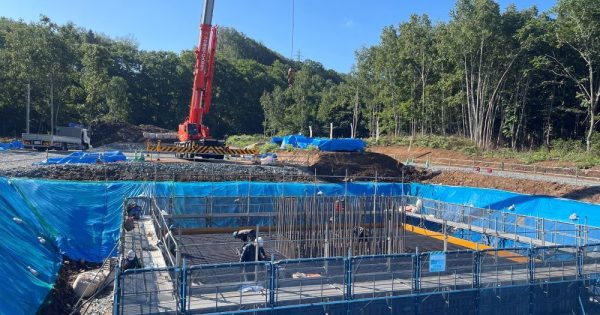

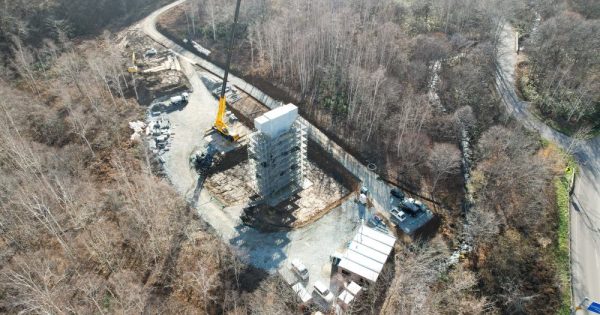

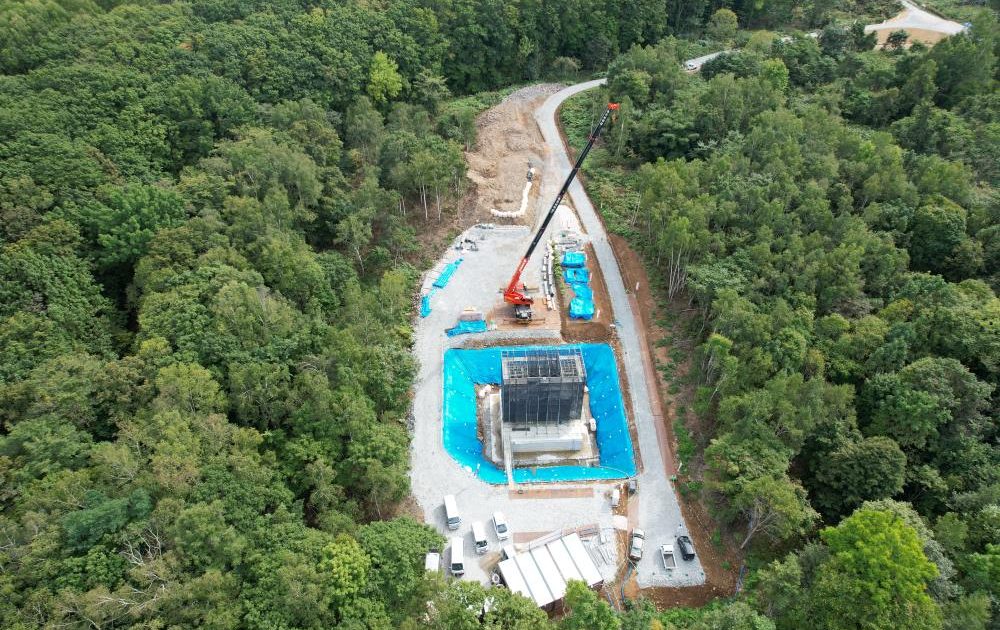

Q.どんな工事? 橋げたの支えとなる、鉄筋コンクリート製の橋脚をつくります 倶知安余市道路の計画に基づき、共和町ワイスにおいて上ビラ川橋の橋脚を築造する工事です。 1.橋脚の基礎を支えるために直径1.2m、長さ7.0mの場所打ち杭を16本打設します。杭の施工は全周回転式オールケーシング工法を用い、全周回転機によって掘削からコンクリート打設まで一貫して行います。 2.杭の上に、高さ23.5m、幅5.0m、奥行き3.0m、総体積788.0m3の橋脚本体のコンクリート躯体を築造します。 Q.この工事の特徴は? 山中での施工における環境の厳しさ 山中での施工となるので、厳しい環境が特徴です。特に、電話や通信環境が悪いため、迅速な連絡や情報共有が困難になります。冬季になると積雪、凍結、強風など、自然条件がより厳しくなることが予想されるため、工事が遅延したり、作業員の安全確保が難しくなる可能性があります。 そのため、冬季に施工がまたがらないよう、緻密に計画・準備を行うことが最大の要点となります。 Q.進捗状況は?(R6年8月現在) 8月末現在、橋脚本体の底版基礎部の施工を行っており、今後は柱部の施工に移行します。 |
---|
